復旦大學附屬兒科醫院擴建工程項目共包含三個單體,分為兩個標段進行施工招標,并已完成兩個標段的招投標。目前各項建設工作正穩步推進中。

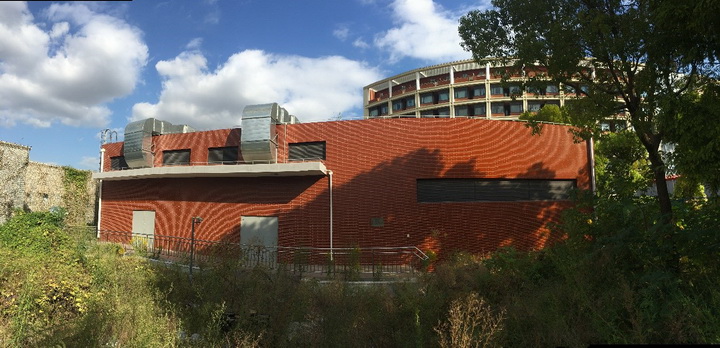

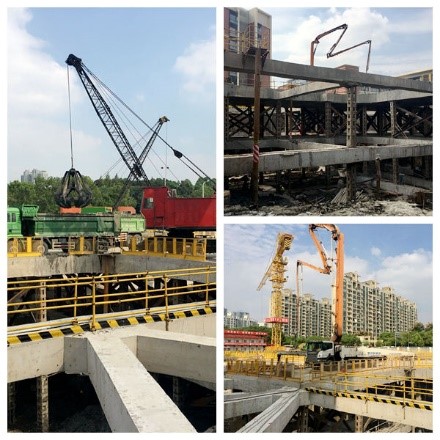

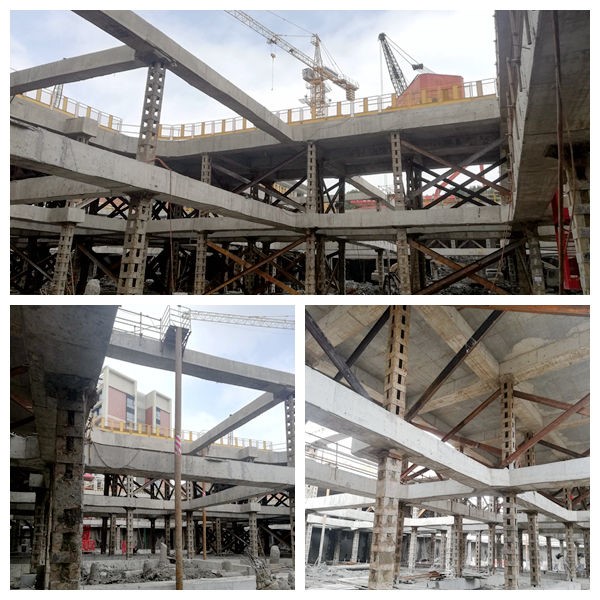

標段一的35KV變電站單體已于今年初完成施工并通過土建竣工驗收。住院綜合樓單體于2018年11月1日開始打工程樁,目前已完成工程樁和圍護地連墻施工,并進入基坑開挖及支護結構施工階段。截止2019年9月30日,已完成第一道、第二道水平支撐的施工,第三層土方開挖及水平支撐已完成40%左右。住院綜合樓基坑開挖深度最深處達18.7米,屬于特別重要的基坑工程,是本項目建設過程中的重大危險源之一。今年10月1日是我們偉大祖國70周年大慶,節日氣氛濃厚,工程車輛行駛限制較多,為此基建辦在院領導關心及指導下,從本項目基坑開挖安全性考慮,提前協調各方,為國慶期間施工連續不間斷創造條件,保證了整個國慶期間施工不停頓,確保項目在安全有序的前提下按計劃順利推進,各參建單位緊抓安全工作,嚴格按施工方案實施,同時加強現場巡查工作,嚴控施工現場安全文明。



標段二的教學綜合樓單體于2019年9月6日完成施工總承包招標工作,由中國建筑第八工程局有限公司中標,現正在進行施工總承包合同的流轉審核工作。
35KV變電站需要2路35KV電壓等級供電,醫院又屬于一級重要用戶,對供電可靠性要求高。市電力公司的供電方案論證多次,今年上半年市電力公司才有一個初步方案。另外供電線路的選線工作由市政規劃實施,目前市電力公司在等待規劃部門批準選線方案報告。
|
